울산 화합로 ‘전선 지중화’ 2차 사업 돌입
복산사거리~반구사거리 1.66㎞ 8월 완료
울산시가 ‘화합로 전선 지중화 2차 구간 사업’에 들어간다.
‘화합로 전선 지중화 사업’은 총사업비 212억원이 투입돼 중구청~시외버스삼거리 길이 4.89㎞(양측)를 4단계로 구분해 2018년 3월 시작했고 오는 2024년 12월 완료된다.
화합로 1차 구간(중구청~복산사거리 연장 1.3㎞)은 2020년 완료됐다. 3차(학성교~터미널사거리 연장 1.5㎞), 4차(터미널사거리~시외버스삼거리 연장 0.43㎞) 구간은 올해 말 착공할 계획이다.

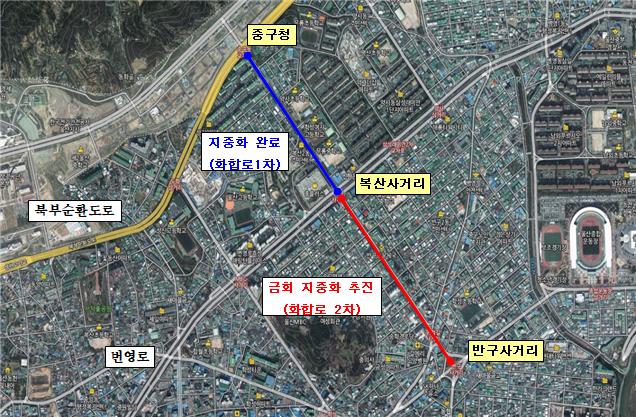

이번 2차 사업 구간은 중구 복산사거리~반구사거리 길이 1.66㎞(양측)의 전선과 통신선을 지중화하는 것으로 5월 25일 착공해 오는 8월 준공된다.
사업비는 총 70억원으로 울산시와 사업시행자인 한국전력공사 및 방송통신사업자가 50%씩 부담한다.
꼭 봐야 할 주요 뉴스
삼성 주춤하자 무섭게 치고 올라왔다…1년 만에 흑...
AD
울산시는 ‘전선 지중화 중장기 계획’에 따라 2014년부터 주요 간선도로의 전선 지중화 사업을 추진해 총 19개 노선(화합로 미포함), 32.7㎞에 대해 공사를 완료했다.
영남취재본부 김용우 기자 kimpro7777@asiae.co.kr
