철도공단, 4300m 길이로 비개착특수공법 등 적용…2년11개월간 890억원, 연인원 3만8000명, 장비 2만200대 동원

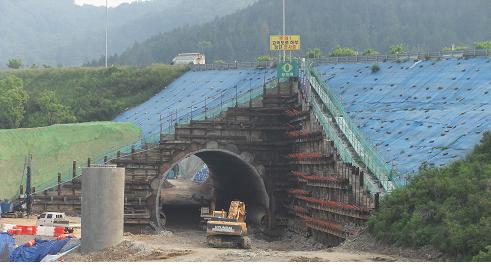

노령터널 호남고속도로 아래 통과구간의 '비개착특수공법(NTR)' 현장

노령터널 호남고속도로 아래 통과구간의 '비개착특수공법(NTR)' 현장

AD
원본보기 아이콘

[아시아경제 왕성상 기자] 호남고속철도의 전남과 전북지역을 잇는 노령터널이 뚫린다.


한국철도시설공단은 3일 호남고속철도건설구간 중 전남과 전북을 잇는 4300m 길이의 노령터널이 이날 뚫린다고 밝혔다.

노령터널은 전남 장성군 북이면 및 전북 정읍시 입암면 일대를 지나는 백두대간 지류인 노령산맥을 관통한다.


터널공사에 쓰인 주요 공법은 2가지다. 일반구간에선 NATM(New Austrian Tunnelling Method)공법이 쓰였다. 터널에서 가장 일반적인 공사기법으로 구멍을 뚫고 발파한 뒤 숏크리트, 록볼트, 보조공법 등으로 파고들어가는 공식이다.

호남고속도로 아래 통과구간(110m)은 호남고속도로를 오가는 자동차 운행에 지장을 주지 않으면서 도로기능을 기존 상태로 이어갈 수 있는 비개착특수공법(NTR)이 쓰였다. 이 공법은 상부 지장물과 주변지반의 영향을 최대한 줄이는 것으로 강관을 이용, 지하에 큰 지붕(Roof)과 구조물을 갖추고 수평으로 파고들어가는 방식이다.

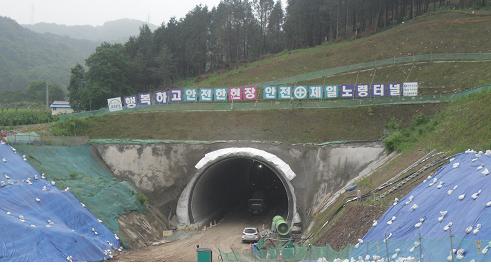

4300m 길이의 노령터널 입구 공사현장 전경

4300m 길이의 노령터널 입구 공사현장 전경

원본보기 아이콘

노령터널은 터널 위에서 원지반까지의 두께가 20m이하인 저토피 구간과 화산재가 뭉쳐져 만들어진 응회암이 고루 있어 특수그라우팅 및 터널안팎의 보강으로 한건의 사고도 없이 뚫렸다.

AD

2010년 7월 착공, 2년11개월간 사업비 890억원, 연인원 3만8000명, 덤프트럭 등 장비 2만200대 등 많은 인력과 장비들이 동원됐다. 굴을 파면서 나온 흙은 74만5000㎥로 서울 잠실야구장만한 넓이를 70m 높이로 채울 수 있는 양이다.


오세영 철도공단 건설기술처장은 “호남고속철도는 현재 67.1% 공정률을 보이고 있다”며 “올 1월부터 시작된 궤도, 전차선, 신호, 통신 등 후속공사와 고속열차 종합시운전 등을 거쳐 내년 말까지 완공해 개통할 것”이라고 말했다.

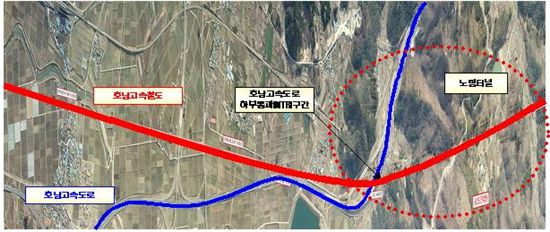

노령터널이 지나는 호남고속도로 부근 철도노선 위치도

노령터널이 지나는 호남고속도로 부근 철도노선 위치도

원본보기 아이콘

호남고속철도 노령터널 관통식

호남고속철도 노령터널 관통식

원본보기 아이콘


왕성상 기자 wss4044@
