从配电网到HVDC供应不稳
韩电召开紧急会议,考虑免除违约金
电子业界继续紧急状态,积极备货

由于伊朗战争的余波导致作为电缆关键原料的石脑油供需告急,国内电力基础设施建设项目可能被迫中断的危机感正在加剧。尤其是在暂时停火的情况下,原材料供应不稳定状况依旧持续,电缆行业已向韩国电力公社紧急请求应对措施。有观点认为,如果事态长期化,国家电网扩充项目整体将不可避免地出现“多米诺式延误”。


10日,据产业界消息,随着中东战争的影响引发原材料供需不安的迹象日益显现,电缆行业已向韩国电力公社请求紧急应对。业界判断,伊朗战争余波动摇了原油及石脑油的供应,也可能波及电缆核心材料——包覆材料的供应。电缆绝缘及包覆层必需的聚乙烯(PE)和聚氯乙烯(PVC)以石脑油为基础原料,主要用于生产电线杆等所需的配电电缆。目前电缆行业已确保约2个月的库存,暂时避免了停工,但如果战争陷入僵持,原材料价格上涨将不可避免地侵蚀盈利能力,并迫使企业削减产量。


2024年1月8日,在仁川西区新仁川复合火力发电站的烟囱中,由于用电量增加等原因,水蒸气不断喷出。摄影 记者姜珍亨

2024年1月8日,在仁川西区新仁川复合火力发电站的烟囱中,由于用电量增加等原因,水蒸气不断喷出。摄影 记者姜珍亨

View original image

尽管美国和伊朗已同意为期2周的临时停火并重新开放霍尔木兹海峡,市场的不安情绪依然存在。特别是电缆行业认为,一旦位于伊朗境内的主要石油化工园区开工率下降,或运费上升等物流风险加剧,目前正在推进的配电网建设以及下半年计划实施的国家电网扩充项目整体都可能受到影响。


当前首先受到原材料供给延迟影响的是配电企业。原因在于配电网用电缆中石脑油基原材料占比高。一旦供需出现问题,从变电站向建筑物、工厂、数据中心等输送电力的配电网施工也可能被迫中断。


据韩国电力公社介绍,前一日,韩国电力公社在首尔瑞草洞韩国电力公社艺术中心召开了“电缆供需对策会议”,并邀请了LS电缆、日进电机等电缆企业以及电缆用复合树脂(化合物)制造商出席。此前,相关企业已向韩国电力公社表示主要产品生产出现困难并请求应对,韩国电力公社遂为制定对策而紧急召开会议。据悉,韩国电力公社答复称,如果供货企业延迟供货,将免除因工期延误而产生的违约金。


如果战争长期化,国家主导的高压直流输电(HVDC)项目也可能受到影响。事实上,韩国电力公社已正式启动西海岸能源高速公路项目的设计工作,并正在进行大规模电缆制造招标。由于该项目是将西海岸可再生能源输送至首都圈的核心工程,一旦因原材料供应中断导致交货延期,将直接演变为国家能源安全问题。业界相关人士表示:“一旦物资供应出现差池,国家电网项目也很可能以多米诺的方式相继延误。”

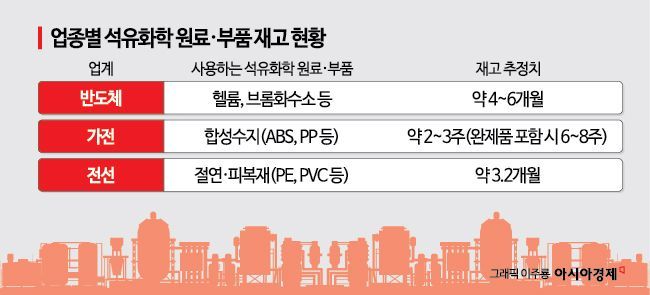

电缆行业向韩国电力公社发出“原材料告急”求救信号…石脑油冲击席卷产业界 View original image

因此,电缆行业正在加快推进供应链体质改善。业界计划减少以往短期现货(Spot)合同的比重,扩大1年以上长期合同(LTA)的比重,以提高供需稳定性。同时,降低对地缘政治风险较大的中东及欧洲产材料的依赖度,扩大从美国及东南亚等地区的采购渠道,将“供应链多元化”战略具体化,并在全行业层面进入紧急应对体制。


韩国电力公社相关人士表示:“目前已确保相当于3.2个月用量的原材料库存”,“如果石脑油供应中断,工程交货期可能被推迟,我们将通过免除违约金等方式进行应对;至于明年以后计划发包的国家输电网项目,目前看来还不会出现问题。”



尽管传出了战争停火的消息,但以氦气、石脑油等为供应来源的半导体、家电行业同样不敢掉以轻心。业界立场是,为应对战争长期化,不会解除紧急体制。半导体行业相关人士表示:“即便实现停火,原材料供给也难以立刻改善,调整出口货款结算策略的时间也过于短暂”,“由于尚未最终确认结束战争,我们将继续密切关注局势变化。”家电行业同样计划在停火期间确保安全库存,并密切关注物流成本走势。
